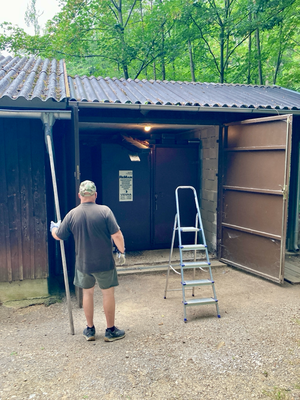

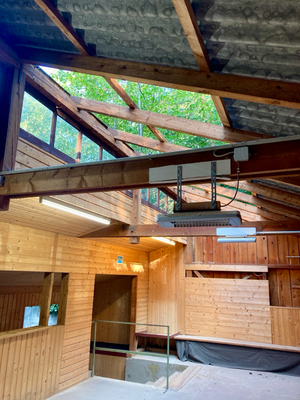

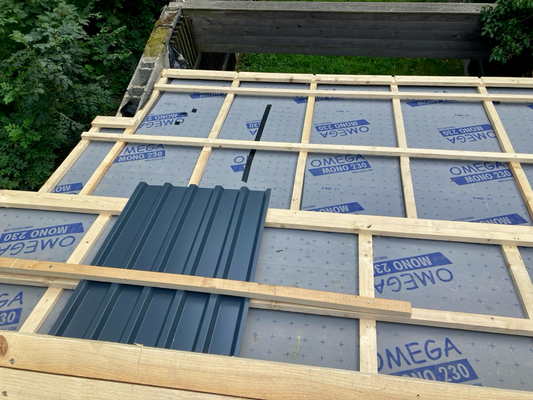

Am Abend des 1. Tages ist das Dach auch schon wieder dicht und die Dachrinnenhaken werden montiert!
23.7.2024: Weitere Abbrucharbeiten innen, Sparren aufdoppeln, Zangen verstärken, Dach über FFW-Stand vorziehen, …
24. Juli 2024, Mittwoch: Dachdeckerarbeiten und Beginn der Maurerarbeiten (Abbruch der Stiege beim Eingang)
25. Juli 2024, Donnerstag: Dach ist fertig gedeckt und Dachrinnen montiert. Fa. Mercan Bau hat die Eingangsstiege und die Stiege zu den Ständen abgebrochen und den
Standplatz am Faustfeuerwaffenstand betoniert!

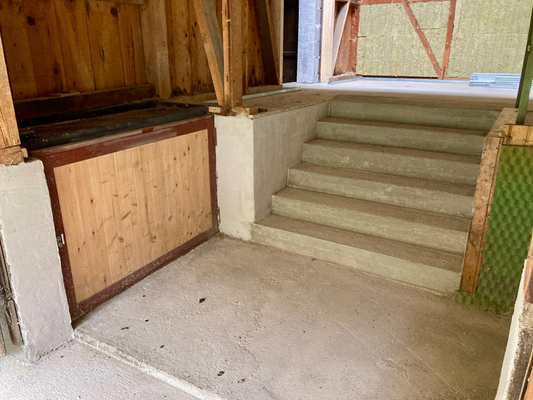

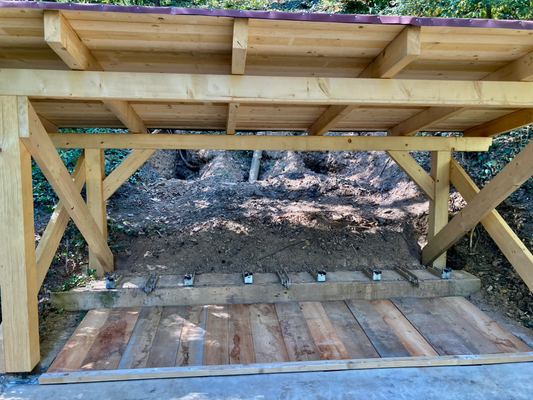

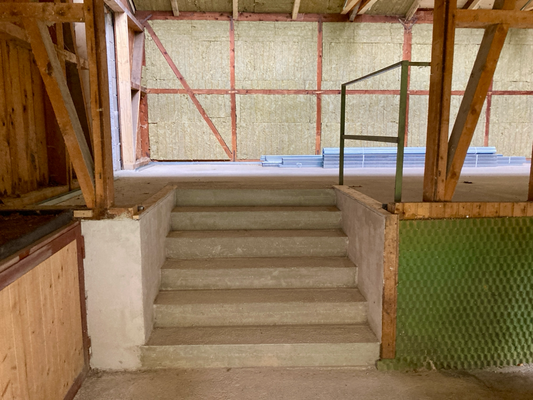

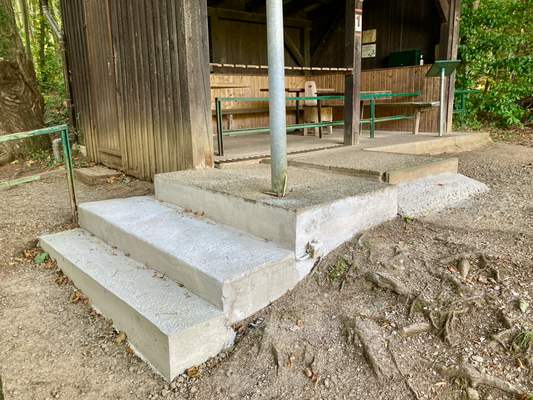

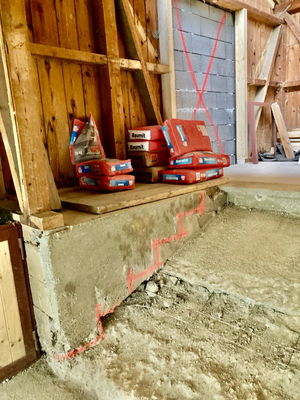

29. Juli 2024, Montag: Schalung der Stiege und Betonierarbeiten durch die Fa. Mercan-Bau.

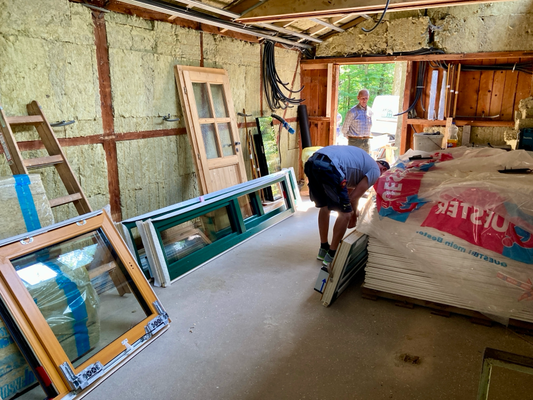

31. Juli 2024, Mittwoch: Fa. Mercan Bau hat die Stiege fertig. Fa. Schottleitner (Trockenbau) hat mit der MontagederAluprofile begonnen und das Isolationsmaterial angeliefert.
Fa. Karlhofer (Tischlerei) hat eine Besichtigung wegen der Anfertigung einer Küchenzeile und Kasten durchgeführt und wirdeinAngebot mit Plan erstellen aus dem auch die Lage der erforderlichen
Steckdosen ersichtlich sein wird! Ein mehr als 40 cm großes, verlassenes Hornissennest 🐝 das hinter derVerschalung der Sitzbank war, kam zum Vorschein!

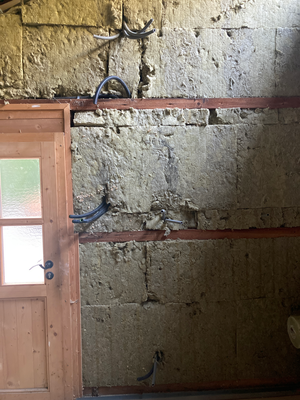

4. August 2024, Sonntag: Isolierarbeiten haben begonnen und die Stiege zu den Ständen ist fertig. Der Kasten für die Scheiben ist ebenfalls fertig herausgeputzt.

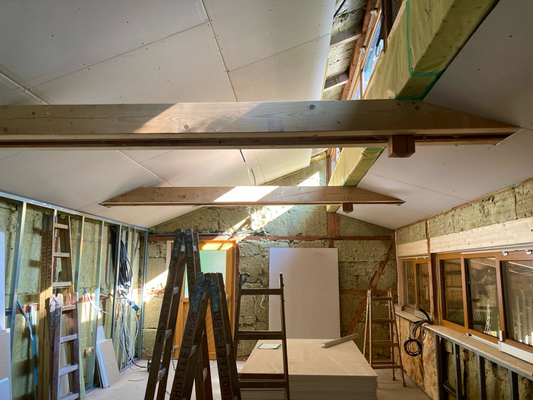

6. August 2024, Dienstag: die Isolierarbeiten gehen in die Endphase 👍💪
Dienstag, 13. August 2024: Koordinationsgespräch mit Baumeister und allen Firmen zur weiteren Vorgangsweise! In der Zwischenzeit wurde vom Zimmerer die Zielüberdachung auf den
100 Meter Büchsenbahnenkomplett erneuert! Morgen beginnt der Elektriker mit der Verlegung der Stromleitungen, damit der Trockenbauer nächste Woche weiter arbeiten kann. Die Fenster und

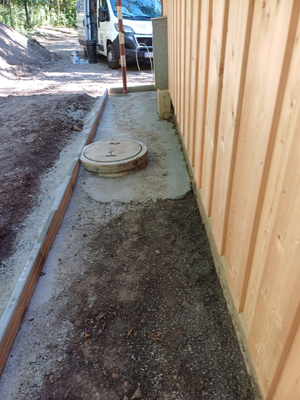

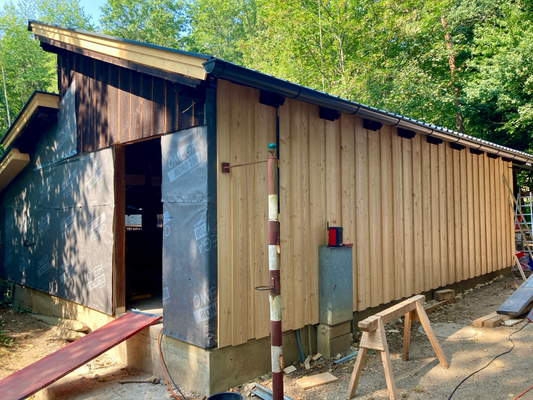

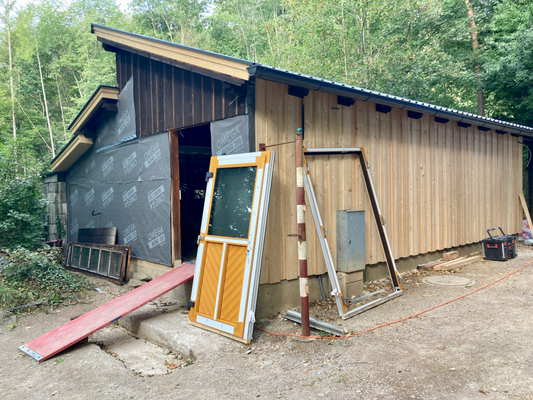

Türen kommen ebenso nächste Woche und der Zimmerer macht die Außenfassade mit einer Windfolie und Lärchenbrettern zu.
Samstag, 16. August 2024: Der Elektriker verlegt gerade die Schläuche für die Stromleitungen neu und das alte WC mit den Fliesen ist abgebrochen und kann erneuert werden!

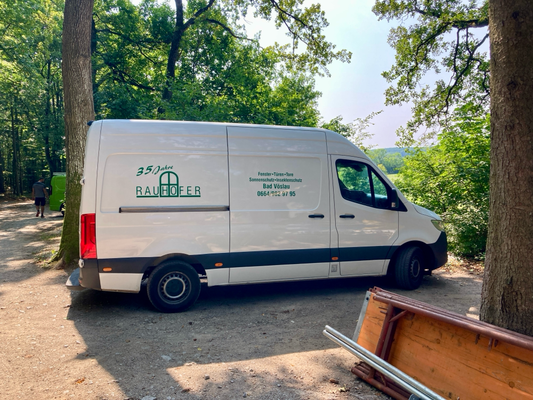

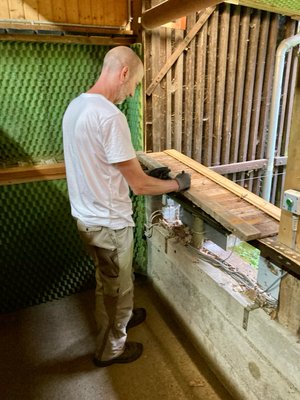

Dienstag, 20. August 2024: Zimmerer Wieser arbeitet an der Erneuerung der Außenverkleidung, Installateur Saip erneuert die Installationen am WC und Fa. Rauhofer beginntmit

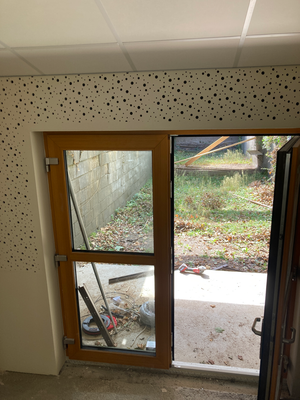

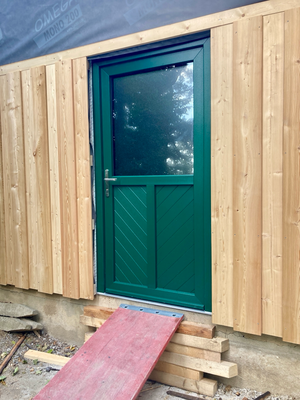

der Versetzung der neuen Oberlichtfenster und der Schiebefenster zum Büchsenstand.
Donnerstag, 22. August 2024:
Sonntag, 25. August 2024:
Dienstag, 27. August 2024:
Donnerstag, 29. August 2024:

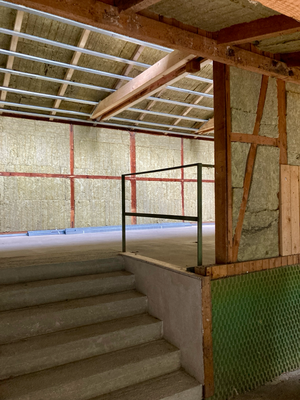

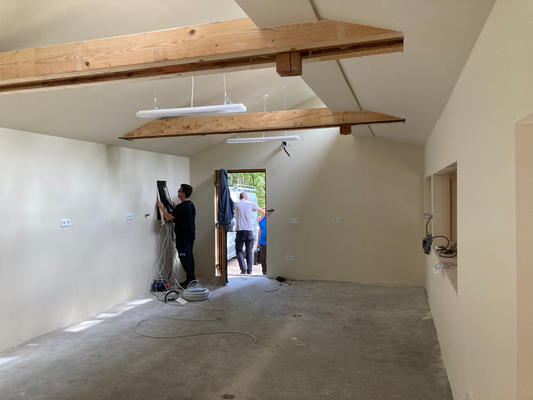

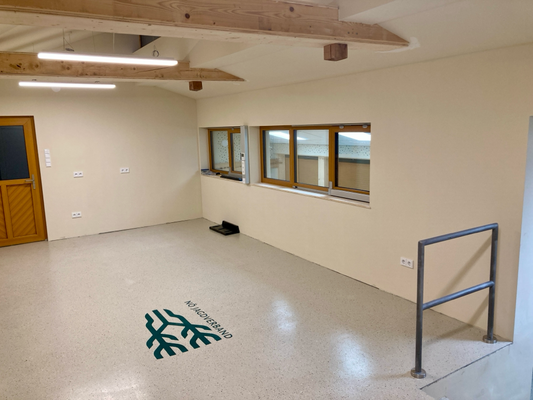

6. September 2024, Freitag: Der Trockenbauer ist im oberen Bereich fertig geworden, es fehlt nur noch die Schallschutzverkleidung im Bereich des Kugelstandes. Alle „Abweiser“ sind wieder mit
Holz verkleidet und oben mit einem Schutzblech versehen.
7. September 2024, Samstag: Eindeckung des Scheibenunterstandes auf der Kugelbahn und Reinigung der Umlenkrollen und des Vorplatzes bauseitig erledigt 🔨🪚🪜🧹👍
Beide Tore und das Türchen links sind wieder eingehängt und gängig gemacht!
18. September 2024, Mittwoch
21. September 2024, Samstag
25. September 2024, Mittwoch
26. September 2024, Donnerstag
3. Oktober 2024, Donnerstag
8. Oktober 2024, Dienstag

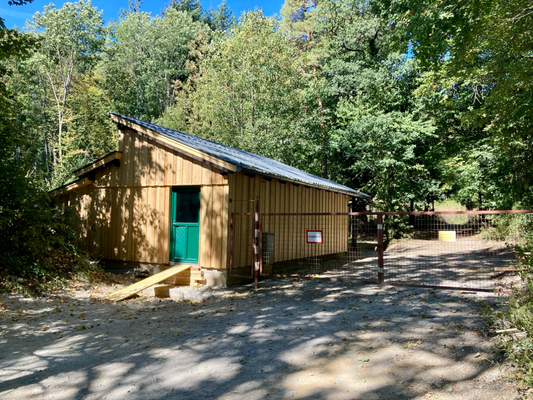

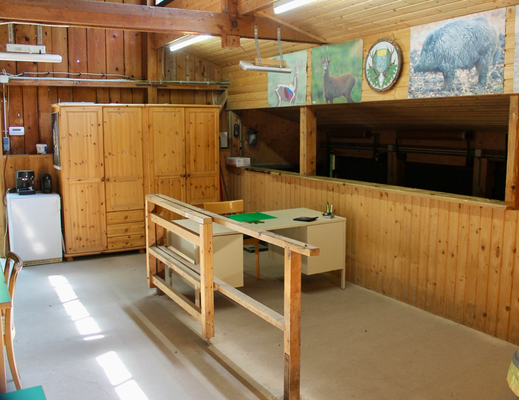

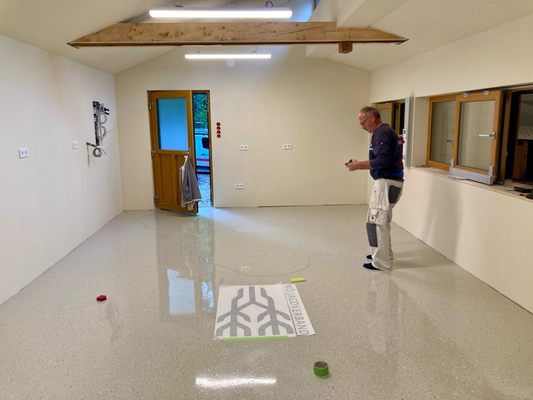

12. Oktober 2024, Samstag: letzte Montagearbeiten und Grundreinigung! Der Schießbetrieb kann wieder beginnen!
